Projektinformationen

Ausgangslage

Mehrere Kantonsschulen in Zürich müssen umfassend instand gesetzt werden: Kantonsschule Zürich Nord (Oerlikon, Baujahr 1975), Kantonsschule Rämibühl (Hottingen, Baujahr 1970), Kantonsschule Freudenberg (Enge, Baujahr 1959) und Kantonsschule Enge (Enge, Baujahr 1959). Die jeweilige Kantonsschule zieht während ihrer Instandsetzung temporär auf den Campus Irchel der Universität Zürich (UZI), die UZI erhält im Gegenzug die Möglichkeit, dringend benötigte Neubauten zu errichten. Mit der Instandsetzungsstrategie und Rochadenplanung an der UZI, bieten sich die freiwerdenden Flächen als Zwischennutzung für das Schulraumprovisorium an.

Die Schulanlage der Kantonsschule Zürich Nord auf dem Campus in Zürich Oerlikon ist die derzeit grösste im Kanton. Sie wird von rund 2200 Schülerinnen und Schülern besucht und umfasst unter anderem je drei Schul- und Sporttrakte, Aussenportanlagen, eine Mensa, eine Aula und das heutige Schulverwaltungsgebäude. Nach über 45-jähriger Nutzungsdauer sind die Gebäude instandsetzungsbedürftig. Der Regierungsrat hat für die Projektierung der notwendigen Gesamtinstandsetzung sowie die Ausgaben für die Provisorien auf dem Campus Irchel Ausgaben bewilligt. Die Gebäudehülle und der Innenausbau der Kantonsschule Zürich Nord haben das Ende ihrer Lebensdauer grösstenteils erreicht. Um die pädagogischen und organisatorischen Anforderungen der Schule langfristig abdecken zu können, drängt sich mit der anstehenden grosszyklischen Instandsetzung eine neue Aufteilung der Nutzflächen auf. Damit die heutigen Anforderungen ohne Erweiterung des bestehenden Gebäudevolumens erfüllt werden können, wird das zur Schulanlage gehörende Gebäude an der Birchstrasse 95 in die Nutzungsplanung einbezogen.

Facts

Teilprojekte

  • Teilprojekt 1 «Gesamtinstandsetzung Campus Oerlikon»
  • Teilprojekt 2 «Umzug»
  • Teilprojekt 3 «Provisorium Campus Irchel»

Allgemeine Projektinformationen

Projektbeschrieb

Die Baubewilligung wurde im Oktober 2021 erteilt, die Bewilligung des Objektkredites durch den Regierungsrat erfolgte im Dezember 2021. Von Anfang Januar 2022 bis Ende November 2022 finden eine grundlegende Schadstoffsanierung und bauliche Ertüchtigungsmassnahmen statt. Die Einrichtung des Schulraumprovisoriums folgt von Ende November 2022 bis Juli 2024. Die Schul- und Sporttrakte sowie die Mensa werden im Innern bis auf den Rohbau zurückgebaut und instandgesetzt. Sämtliche Elektroinstallationen sowie alle Anlagen im Bereich Heizung, Lüftung, Kälte und Sanitär werden vollständig ersetzt. Alle diese Bauteile haben die ordentliche Betriebsdauer weit überschritten und konnten in den letzten Jahren nur noch mit grossem Aufwand funktionstüchtig gehalten werden. Die bestehende Fernwärmeübergabestation wird vollständig erneuert. Aus finanziellen Überlegungen und aus Gründen des Denkmalschutzes werden die Fassaden beibehalten und instandgesetzt. Dennoch wird die Gebäudehülle umfassend gedämmt: Die Dächer erhalten eine zusätzliche Dämmung und werden gesamthaft erneuert, die Fenster werden ersetzt und die Fassaden erhalten innenseitig eine Wärmedämmung. Die 1995 errichtete Aula, das Gewächshaus und die Tiefgarage sind nicht Teil des Vorhabens, da diese erst später erstellt oder bereits instandgesetzt wurden.

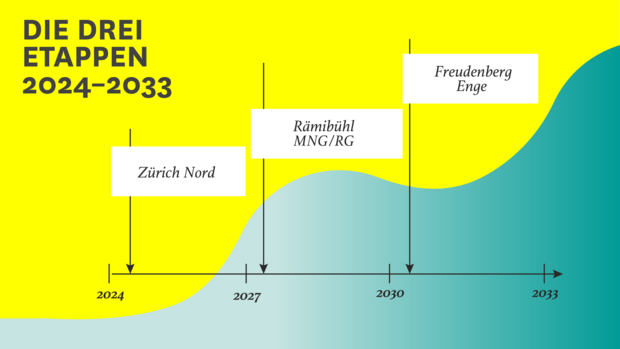

Die drei Etappen

Kantonsschule Zürich Nord

  • Gesamtinstandsetzung Campus Oerlikon: August 2024 bis April 2027
  • Umzugsphase nach Campus Irchel: Juli 2024 bis August 2024
  • Kantonsschule Zürich Nord am Campus Irchel: August 2024 bis Juli 2027
  • Umzugsphase zurück nach Campus Oerlikon: Juli 2027 bis August 2027
  • Unterrichtsaufnahme auf dem Campus Oerlikon: ab August 2027

Kantonsschule Rämibühl

  • Kantonsschule Rämibühl am Campus Irchel: August 2027 bis Juli 2030

Kantonsschule Freudenberg und Enge

  • Kantonsschule Freudenberg und Enge am Campus Irchel: August 2030 bis Juli 2033
